Генеральным подрядчиком по выполнению работ выступает китайская компания CNEEC (China National Electric Engineering Co. Ltd.).
Подготовительные и инженерно-технические мероприятия для обоих агрегатов уже начаты. Пуск реконструкции второго гидроагрегата намечен на 1 февраля, а первого — на 1 марта текущего года.

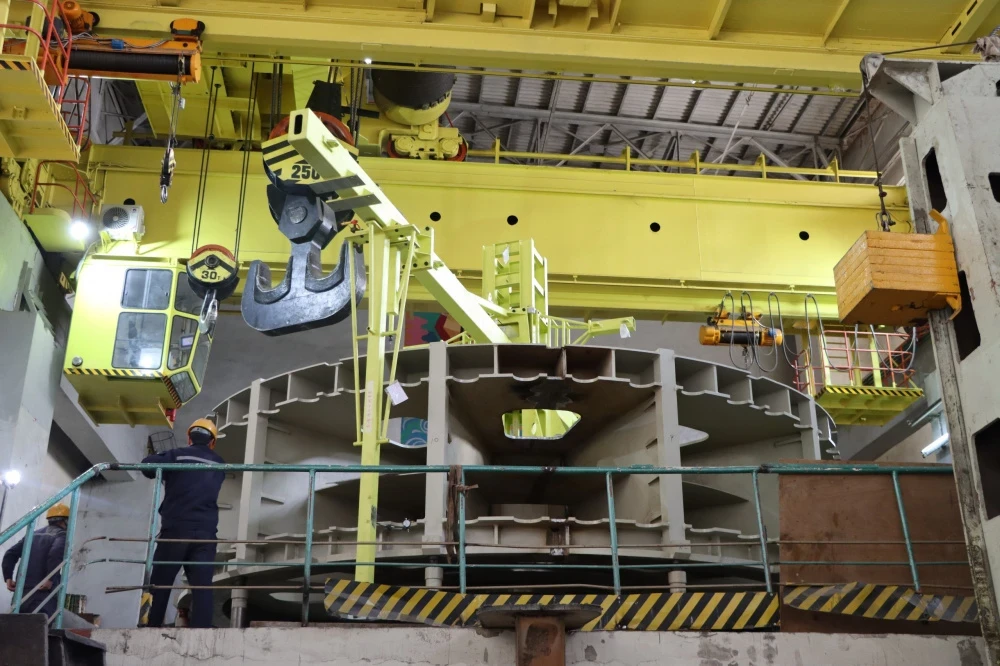

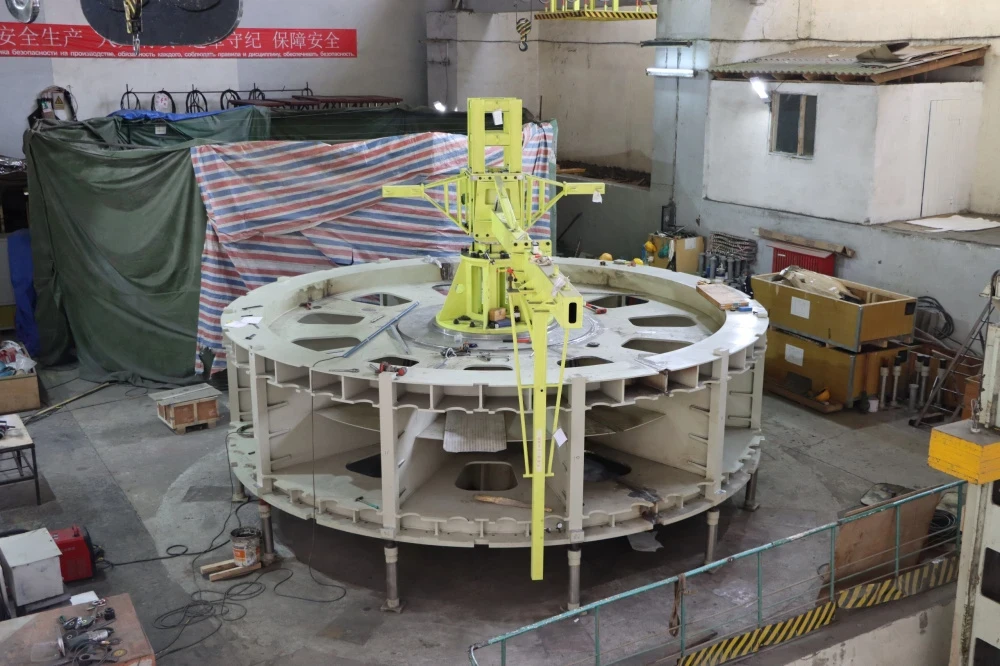

По информации компании, на данный момент по гидроагрегату №2 ведутся работы по сварке стержней статора и сборке спиц ротора с использованием дефектоскопического контроля. В то же время продолжается проектно-техническая подготовка для гидроагрегата №1.
Все работы будут выполняться в соответствии с установленным графиком, соблюдая все технические требования и нормы безопасности, уверяют в компании.
Параллельная реконструкция гидроагрегатов обеспечит поэтапное увеличение установленной мощности станции. В результате завершения реконструкции к концу 2025 года мощность Уч-Курганской ГЭС вырастет на 18 МВт, а к концу 2026 года общий прирост составит 36 МВт.
