Проект делится на три лота, и подрядчики были выбраны через международные тендеры:
- лоты 1 и 2 - консорциум DEC–SM (Китай / Южная Корея);
- лот 3 - компания Sinohydro Bureau 16 (Китай).
Достигнутые результаты
В ходе выполнения проекта реализованы несколько ключевых этапов:
- проведены выездные координационные совещания с участием всех подрядчиков и инженерных консультантов;
- подготовлены и выровнены основные строительные площадки, включая зоны для размещения оборудования, офисной и временной жилой инфраструктуры;
- бетонирование фундаментов для офисных и жилых зданий подрядчиков завершено, что создало условия для постоянной работы персонала;

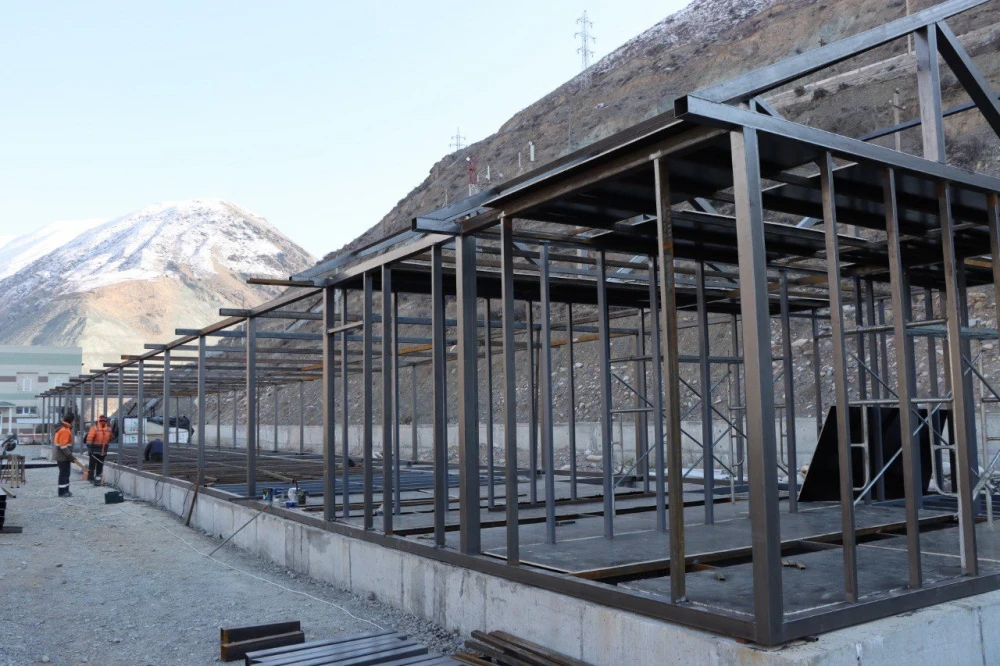

- начат монтаж металлоконструкций для офисных и жилых зданий, включая несущие элементы и кровельные конструкции;

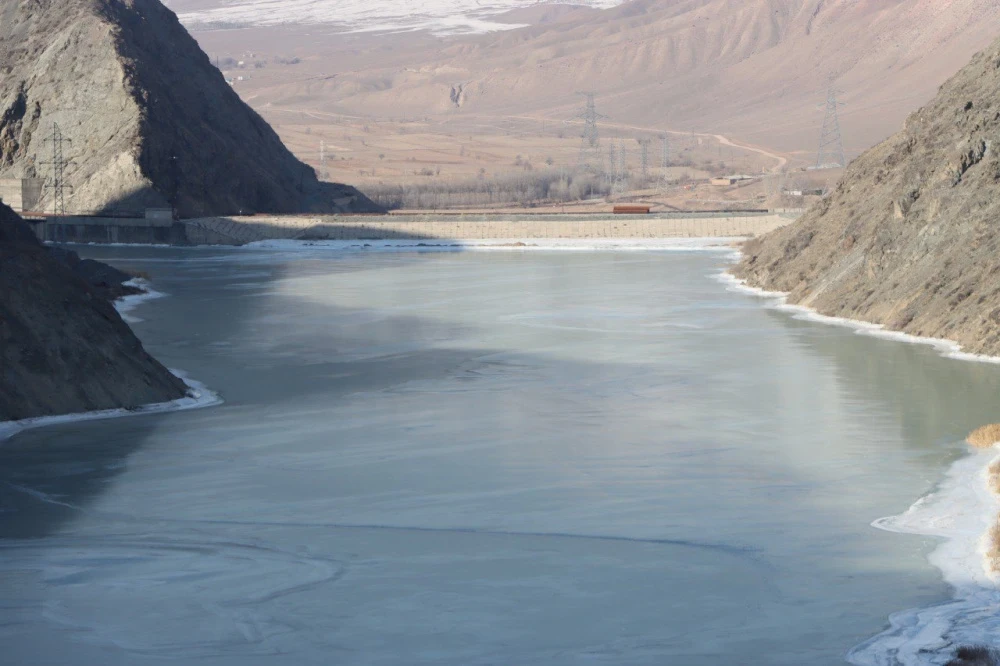

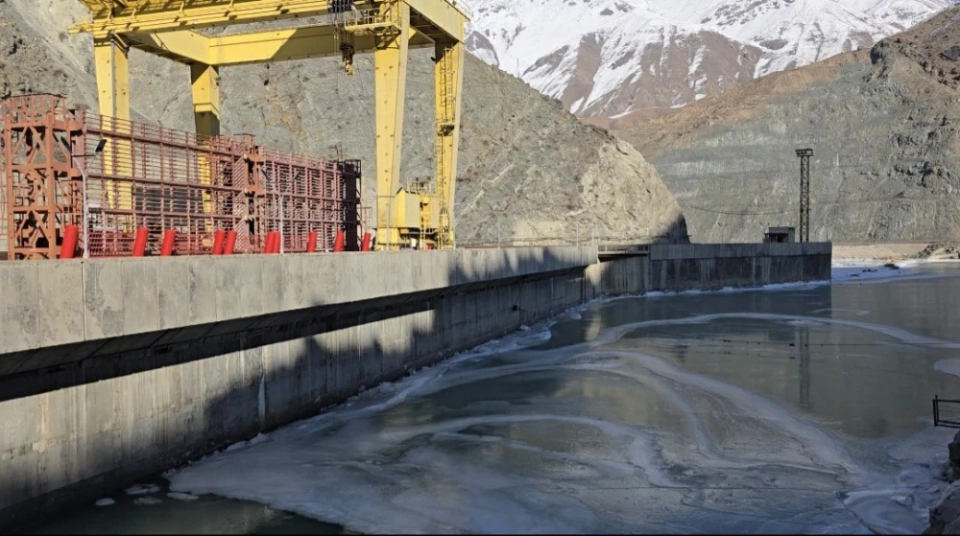

- проведен технический осмотр водовода гидроагрегата №2 и компенсатора гидроагрегата №1 с участием проектных организаций;

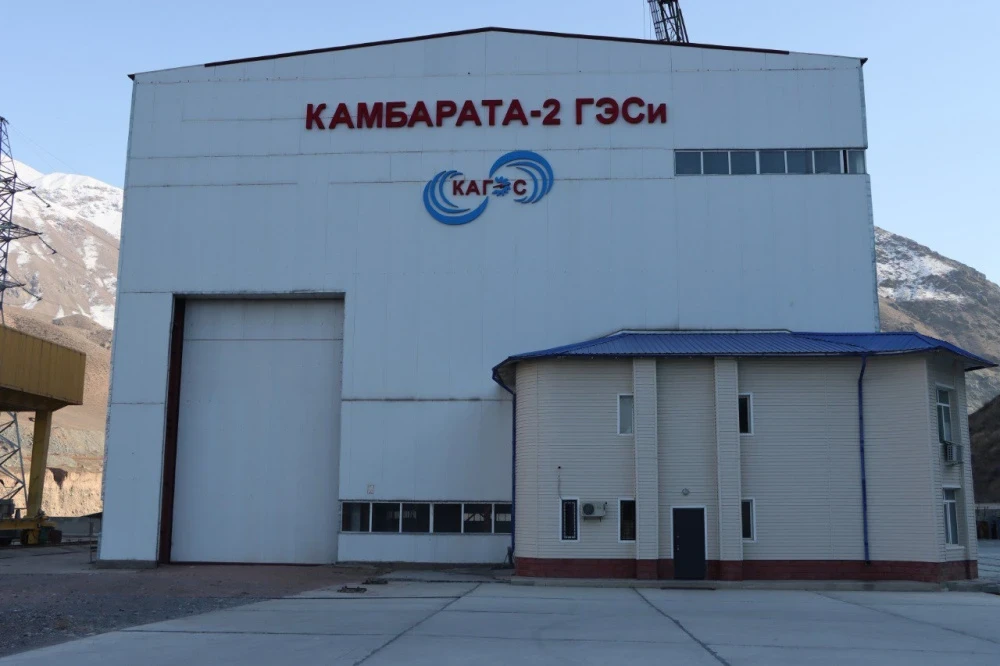

- приступили к подготовительным работам, связанным с вводом в эксплуатацию второго гидроагрегата, что обеспечивает переход к основному этапу строительно-монтажных работ.
