Этот проект рассматривается как "проект века", и на текущий момент осуществляется строительство вахтового поселка, прокладка линий электропередачи, а также возведение моста и дорог.












На данный момент выполнены следующие работы:

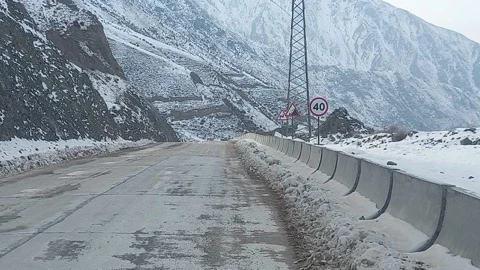

- Полностью завершена бетонная автодорога от 318 км дороги Бишкек - Ош до прорези №2, которая имеет длину 8,6 км и находится на стадии приемки;
- Почти завершено строительство автодороги длиной 4,7 км от прорези №2 до участка Камбар-Атинской ГЭС-1, выполнено около 4 км (практически 95%);

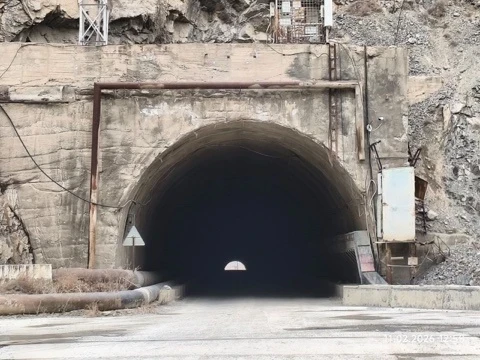

- Все работы по транспортному тоннелю ТТ-2 (126 м) завершены, объект проходит приемку;

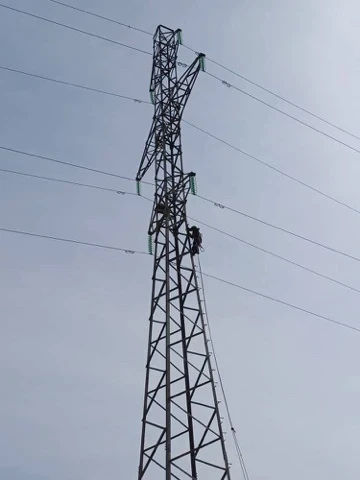

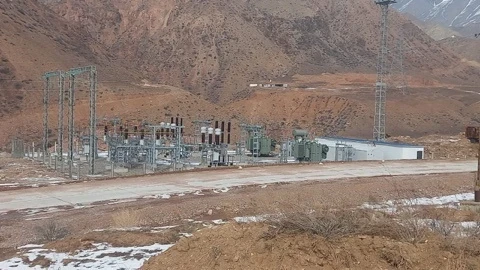

- Проложено 11,5 км воздушной линии электропередачи 110 кВ и построена подстанция 110/6 кВ, где основные работы завершены на 90%;

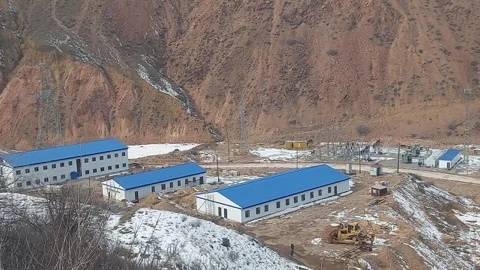

- Строительство вахтового поселка на 100 человек (включая административный корпус, общежитие и столовую) выполнено на 60-70%;

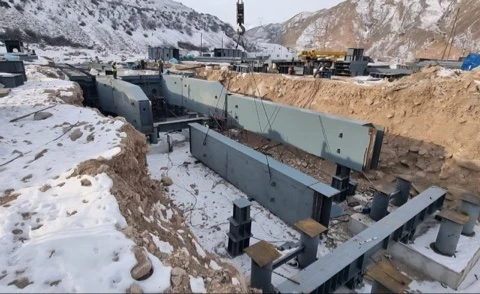

- Завершено бетонирование четырех опор моста через реку Нарын, идет монтаж металлических конструкций, общая длина моста превышает 180 м и его готовность составляет 50-60%;

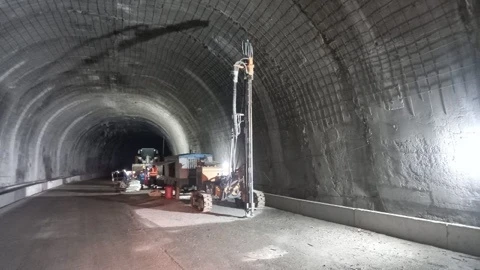

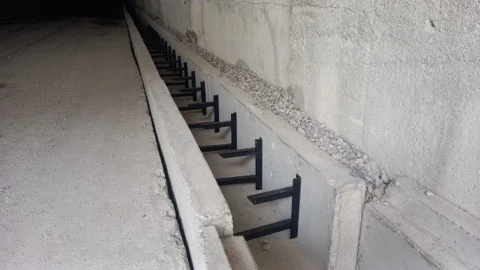

- Полностью завершена бетонная дорога в транспортном тоннеле ТТ-2 (1 387 м), внутренние конструктивные работы продолжаются (общая готовность 55-60%).
