Как сообщает ведомство, в настоящее время уже получены комментарии и предложения от обеих сторон, и идет подготовка к экспертным переговорам в рамках межведомственной рабочей группы Кыргызстана.
Камбар-Атинская ГЭС-1
Строительство Камбар-Атинской ГЭС-1 с мощностью 1860 МВт, известное как «проект века», активно продолжается.
В 2025 году был проведен конкурс на обновление технико-экономического обоснования, разработанного в 2014 году. Договор с победителем заключён, и работы уже начались. На данный момент определён тип плотины для ГЭС.
Всемирный банк выделил дополнительно $13,6 млн к ранее выделенным $5 млн для осуществления этих мероприятий. Кроме того, рассматривается возможность выделения $1,5 млрд для основных строительных работ по проекту, который охватывает три страны — Кыргызстан, Казахстан и Узбекистан.
На встречах и мероприятиях 9 доноров выразили интерес к финансированию проекта Камбар-Атинской ГЭС-1 на общую сумму $2,5 млрд.
Завершена работа над оценкой воздействия проекта на окружающую среду и социальную сферу (ОВОСС), на что Всемирным банком было выделено $18,6 млн.
На данный момент проект межправительственного соглашения уже направлен в министерства энергетики Республики Казахстан и Республики Узбекистан, и получены замечания от обеих сторон.
Ведётся активная подготовка к экспертным переговорам в межведомственной рабочей группе Кыргызстана.
Выполненные работы:
- Полностью завершено строительство бетонной автодороги от 318-го километра автодороги Бишкек–Ош до прорези №2, длиной 8,6 км, и сейчас идут приемочные процедуры;
- На участке от прорези №2 до створа Камбар-Атинской ГЭС-1 длиной 4,7 км выполнено 4 км работ, что составляет 85%;
- Буровые и бетонные работы по транспортному тоннелю ТТ-2 (126 м) завершены, объект готовится к приёмке;
- Строительство воздушной линии электропередачи 110 кВ и подстанции 110/6 кВ завершено на 11,5 км, установлено 25 опор, работы по подстанции почти завершены;
- Строительство вахтового посёлка на 100 человек с административным корпусом, общежитием и столовой выполнено на 60–70%;

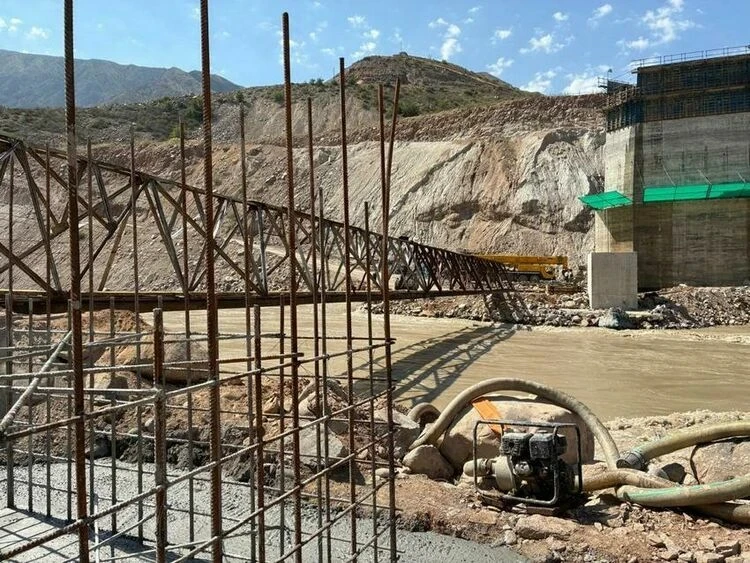

- Возведение моста через реку Нарын к правобережью Камбар-Атинской ГЭС-1 завершено на 50–60%, построены 4 бетонные опоры, монтаж металлических конструкций моста длиной более 180 м продолжается;
- Строительно-монтажные работы на эксплуатационном этапе транспортного тоннеля ТТ-2 завершены на 55–60%, бетонная дорога длиной 1 387 м готова, внутренние конструктивные работы продолжаются.
